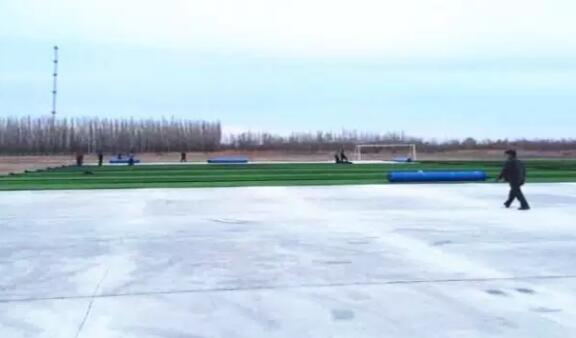

人造草球場施工方案——水泥混凝土基礎

文章出處:世博銳 發表時間:2019-04-23 03:04:50

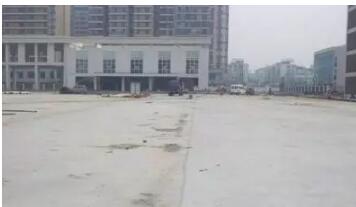

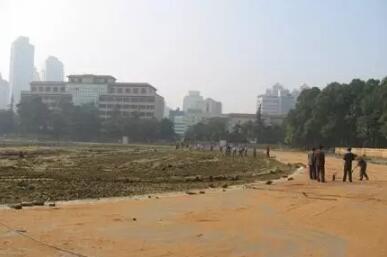

一、素土夯實:

 1、施工要求:采用8~10t壓路機進行地基的穩定碾壓,再用壓路機進行地基的密實碾壓,行車速度25~30米/分,一般碾壓3~5遍。根據標高要求,對場地進行土方回填,根據回填的土方厚度,分兩層進行回填壓實,對發現軟土基、彈簧土等區域,根據具體情況,或下片石或填碎石或換土處理。


2、場地壓實:
施工時,我們首先對場地標高進行測量復核后輾壓、檢查。碾壓時遵循先輕后重、先穩后振、先慢后快、先邊后中、先高后低的原則進行。碾壓輪應超過兩施工段的接縫,碾壓速度要均勻,輪跡重疊,直至達到規定的壓實度為準。素土基壓實后應表面平整,無明顯輪跡。用8—10t壓路機對路基進行碾壓,碾壓過程中注意行駛速度,做到先輕后重,先靜壓,后振動方式進行壓實,且輪跡應相互重疊,不可漏壓。



二、200mm厚連砂石墊層

1、選料:碎石層應用路基料,粒徑30-60mm之間,強度應符合要求(大于600kg/cm2)。



2、攤鋪:先測成4*4米的方格網,打樁并用水準儀測量標高,做出標記后掛線。依線位標高用輪式裝載機將級配碎石攤開,然后用人工找平,再用6-8噸碾壓機碾壓平實,并灑水養護。



三、150mm厚C25水泥混凝土層

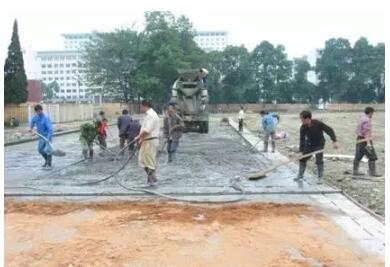

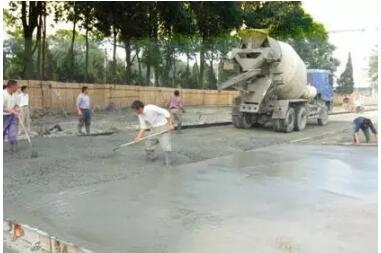

1、水泥混凝土澆筑時,應按標高要求支立好側模板,模板固定要牢,不松動、不振彎,水泥砼施工前應做好配試配合比,機械攪拌時要均勻,嚴格按配比放料,隨倒隨抹并做好試壓塊的抽檢組合,砼施工時,先用插入式振動器對砼振動,再用平板振動器復振、平板振動梁找平,砂漿磨光機磨漿,人工收面,砼面層為原漿收光,一般拉毛,以便與塑膠粘結牢固。在混凝土澆筑過程中,應經常觀察模板、支架、鋼筋、預埋件和預留孔洞的情況,當發現有變形、移位時,應及時采取措施進行處理。



2、水泥混凝土面層不應留置施工縫,混凝土接槎時,應在接槎處刷一層水泥漿,再澆筑混凝土,并振平壓實,不顯接頭槎;

3、已完工的水泥面層上,不得拌和砂漿,不得有石灰、砂漿等污染;

4、水泥混凝土面層完成后,用切割機每4~6m切一假縫(寬3~5mm、深30—50mm),縫中不得填充任何東西。



5、質量要求:

(1)外觀:表面不應有裂紋、脫皮、麻面和起砂等現象;縱斷高程允許偏差:正負 2cm;寬度不得小于設計寬度;平整度:3m直尺最大間隙 ≤5mm

(2)基礎排水:采用龜背式排水,兩片球場排水溝相連形成環狀排水溝,達到場地排水要求。橫向、縱向坡度<3‰,表面應平坦,光滑,保證排水。



6、養護:

(1)對已澆筑完的混凝土,必須在12小時以內對混凝土加以覆蓋和澆水,澆水和養護的時間不得少于14小時,澆水次數以保持混凝土始終處于濕潤狀態為準。

(2)澆筑好的混凝土結構在養護期內,不得直接暴露在外,拆除模板后的混凝土結構應及時用濕麻袋或濕草席覆蓋好,并保證在14小時養護期內結構處于濕潤狀態。
