            硅PU球場混凝土基礎工程施工方案

            文章出處:世博銳 發表時間:2019-01-23 03:01:37
            一、砼供應
            本工程砼全部采用商品砼。

            二、砼配合比
            按常規要求進行砼配合比設計,配合比由商品砼廠家試驗室提供,經監理工程師和本公司項目技術部認可后方可施工使用。為了確保砼成形質量,嚴格控制水灰比、坍落度。
            變化、濕度升降情況,由商品砼廠家按要求適當添加外加劑(減水劑、早強劑、膨脹劑等)。

            三、砼施工工藝流程
            作業準備(鋼筋、模板已驗收)→砼開盤鑒定澆灌申請已辦妥→砼運輸→砼澆灌、振搗→砼養護。

            四、作業條件
            (1)模板牢固、標高尺寸符合村要求,接縫嚴密,并辦完預檢。
            (2)鋼筋已辦理隱檢手續。
            (3)施工縫處的松散砼和砂漿剔鑿干凈。
            (4)常溫施工時,在砼澆筑前,木模提前澆水濕潤,但不得有積水。

            五、砼運輸
            砼澆筑采用砼輸送泵送砼,并輔以塔機吊運。

            六、砼澆筑
            混凝土結構工程在砼澆筑過程中,應嚴格控制砼的坍落度、工作度(流動性),嚴防混凝土產生離析現象。
            混凝土結構構件澆筑前應對模板、鋼筋、預埋鐵件的位置、標高、軸線、數量及牢固情況,和各種管道、線安裝,進行綜合檢查,并認為合格后方可澆筑,憑簽署的澆筑令。
            為了保證混凝土結構整體性,混凝土應連續澆筑,控制澆筑時不留或少留施工縫,間歇時間應盡量縮短。
            (1)混凝土澆筑前應符合以下要求:
            ① 編制混凝澆筑施工技術方案(重要部位);
            ② 作好施工組織設計和技術交底。這是兩項很重要的工作。其中包括施工前的準備、材料試驗、配合比設計、計量器具、施工方法(如需留置施工縫時,應按指定位置及采取適當節點構造,并應符合設計要求和施工規范規定、質量標準等);
            ③ 檢查施工準備條件。模板制作、鋼筋加工、配合比的設計、預埋件及墊塊的安裝與設置等;
            ④ 物資準備工作
            A.水泥、砂石要根據同材料的數量進行質量檢驗和驗收,并有足夠的貯量。
            B.對所需的攪拌機、料斗、振搗器等要具,要保證機具的完好率,使生產機具處
            于完好狀態。
            C.檢查模板、支架、鋼筋及預埋件
            a.  模板的強度、剛度是否符合規定,標高、位置與結構截面尺寸是否符合設計
            要求,預留拱度是否正確。
            b.  支撐系統是否穩定,支架與模板的結合處必須穩定可靠,出現變形時應及時
            調正。
            c.  鋼筋與埋設件規格、數量、安裝的幾何尺寸與位置,以及鋼筋接頭等是否與設計要求相符,對于已變形和位移的鋼筋應及時校正。
            d.澆筑混凝土前,應清除模板內的垃圾、木片刨花、鋸屑、泥土等雜物,確保
            模板內干凈,鋼筋上的污染物應清除干凈。
            e. 木模應澆水潤濕,并將縫隙塞嚴,金屬模板預留孔洞應堵塞嚴密,以防漏漿,
            脫模劑涂刷應均勻。
            澆筑混凝土應連續進行,當必須間歇時,其間歇時間家縮短,并應在前層混凝土凝結之前,即將次層混凝土澆筑完畢,當超過間歇時間時應留置施工縫。
            (2)砼的攪拌與澆筑
            ① 砼的攪拌應符合規范要求,見砼的配制,(GB50204-2002)。
            ② 砼的澆筑:
            砼的澆筑質量好壞將直接影響到整個工程的質量和安全。
            (3)澆筑砼前期準備
            ① 外部協調工作
            A.與供電部門聯系,保證在砼澆筑期間供電正常,場內要協調用電負荷的設備,
            保證這一期間不斷電、不跳閘。
            B.保證車輛和場內、場外道路的整潔。
            C.商砼所用材料,須附有質保書、原材料復試報告。
            D.通知廠家提前做好砼試配強度報告。
            E.辦好夜間噪音施工許可證。
            ② 砼澆筑前的最后檢查
            A.對鋼筋、模板安裝、預埋、預留洞等進行技術復核質量驗收合格,并辦理隱
            蔽驗收簽證。
            B.檢查砼運輸通道是否穩固。
            C.電力電源到位,各類配電箱均設置漏電安全保護裝置,夜間照明系統配備就
            位照明燈具充足。
            D.覆蓋保溫材料到位。
            E.各專業工種工作內容完畢,并通過驗收。
            F.作業層管理人員到位,勞動力安排就緒。
            ③ 砼溫升與裂縫的控制
            為了控制裂縫的出現,我們著重從控制升溫、延緩溫降速度率、減少砼收縮,提高砼極限拉伸,改善約束程度等方面,采取一系列措施:
            A.商品砼材料要求
            出現裂縫的最主要原因是水泥水化熱的大量積聚,使砼出現溫升過大及后期降
            溫現象,采取下列措施降低水化熱:
            a. 選用礦渣硅酸鹽水泥,該水泥為水泥中低熱水泥。
            b. 利用砼的后期強度,減少水泥用量,控制水化熱溫升,減少溫度應力。
            c. 砂:選用中粗砂,細度模數2.4以上,含泥量控制在12%以下。
            d. 石:采用5-40mm,含泥量控制在1%以下。
            ④ 外滲添加材料
            A.嚴格控制砼的水灰比,改善砼的和易性,降低砼的水化熱及減小砼的收縮。
            B.摻入一定數量的微膨脹劑,降低砼的密實防水。
            ⑤ 砼表面處理
            為了減少砼表面水泥漿較多及砼的收縮裂縫,需對其表面進行二次振搗處理,二次振搗處理時間掌握在砼接近初凝之前進行,用平板振搗器振動,輔以人工用鐵滾筒碾面,用“木蟹”打壓密實,以閉合收縮裂縫。
            ⑥ 砼養護及溫度控制
            A.為了控制砼的溫降速率,從而達到防止砼內部溫度力大于同齡期砼抗拉強度而
            產生的有害裂縫的目的,采用蓄熱法養護底板砼,砼適宜的濕度及溫度,方法
            是采用一層塑料薄膜及二層草包覆蓋,同時在砼終凝后澆水或蓄水養護。
            ⑦ 豎向結構:
            A.    本工程中豎向結構主要是構造柱、,砼在運輸至澆筑點,自由降落高度應小于
            2m,以避免砼的離析,當高度大于2m時,應采用串筒等緩沖措施。
            B.    澆筑要點:用同砼示號的砂漿鋪底50-80mm,每層下料厚度為250mm,振搗時
            應為快插慢拔,在振搗上層砼時振搗棒應插入下層砼表面以下5cm,砼振搗密
            實現現為:由項部往下看,混凝土布有亮光,表示已泛漿,觀察模板外部拼縫
            均勻微漿水或用木槌輕擊,聲音沉實,表示該處砼已飽滿密實。
            ⑨ 水平結構:
            A.本工程的水平結構為梁板,在澆筑砼時應在其施工縫處逐個的鋪入同砼標號的
            砂漿50mm厚,以確保施工縫的結合質量。
            B.為保證鋼筋成品的保護,砼振搗時應沿澆筑方向鋪設馬凳、橋板,嚴禁施工人
            員踩踏鋼筋。
            C.梁板澆筑要點:主次梁應同時澆筑,梁高大于400時應分層澆筑,搗到梁板砼
            采用插入式振搗器,每一振點為20-30S時間,作用半徑為350mm,在找平砼
            時,采用平板振搗順,振搗以方便人工找平平琢保證找平質量,砼打木槎應分
            兩次完成。在澆筑時沿長方向從一端向另一端澆筑,不考慮留設施工縫,當因
            其它特殊情況必須留設施工縫時應保證施工縫的施工質量。在夏天澆筑梁板時
            應陽光照射容易使砼表面脫水,所以整平搓毛后的砼上用微濕的麻袋進行覆
            蓋,待12小時后或砼發白并堅硬時開始澆水,保持砼的濕潤連續養護7天。
            ⑩ 砼澆筑施工縫的留置及處理
            砼的施工縫的留設將直接影響砼的整體性,并使砼強度降低,所以施工縫成砼結構的薄弱環節,為此在施工中必須遵循GB50204-2002規定進行細致的施工。
            A.施工縫的位置應在混凝土澆筑前確定,并應留置在結構受剪刀較小且便于施工
            的部位。
            B.柱施工縫應留在基礎(樓層)的頂面,梁的下面20-30mm處。
            C.有主次梁的樓板宜順 著次梁方向澆筑,施工縫應留置在次梁跨度的中間1/3
            范圍。
            D.人防地下室施工縫留設在后澆帶處。
            11在施工縫處繼續澆筑砼時,應符合以下規定:
            A.已澆筑的混凝土,其抗壓強度不應小于1.2N/mm2。
            B.在已硬化的砼表面上,應清除水泥薄膜,松動的石子及軟弱砼層,并充分濕潤
            和沖洗干凈,且不得積水。
            C.澆筑砼前,宜先在施工縫處鋪一層與砼內萬分相同的水泥砂漿。
            D.砼應仔細搗實,使新舊砼堅實結合。

            七、砼試件的制作、砼抽樣檢查
            (1)砼的強度是砼質量的第一條件,所以在施工中應根據GB50204-2002的規定進行砼試件的留制。
            砼在施工現場每100m3同配比的砼取一組,同一樓層不得低于一組。
            所取試件應在現場試驗室標準環境下養護28天。
            (2)砼抽樣檢查
            A.檢查砼的澆筑地點坍落度,每一工作班至少兩次。
            B.在每一工作班內,當砼配比因外界影響有變時應及時檢查、試驗、調整。
            八、節點砼澆筑
            某些梁與柱;梁與梁節點鋼筋布置太密,為防止砼澆筑時,不易振搗,造成結構質量問題,該部位砼澆筑時可配置相同標號的細石砼,采用插片式高頻振搗器進行振搗,以充分保證砼的質量。
            九、砼養護
            砼養護應區別以不同的構件和不同的施工季節,而選擇相應的養護方式。大截面柱、梁因水化熱較大,在溫升梯度迅速上升時,約在澆筑后4小時應立即用兩層濕麻包外加一層塑料膜包裹覆蓋,縮小內外溫差,待混凝土水化熱峰值期過后,即降溫處于平緩時,約48小時后方可拆除側模,但必須經過現場施工工程師批準。養護時間:一般構件全濕養護不少于7天,特殊結構全濕養護不少于14天。

            十、季節性施工(雨季施工)
                 為做好雨季施工的混凝土工作,擬采取以下措施:
            1、 攪拌站嚴格控制混凝土的用水量,計算時將砂石中所含水量計算在內,嚴格控制坍落度,確?;炷翉?qiáng)度。
            2、 下雨時不易露天澆筑混凝土,開盤前要與氣象部門聯系,掌握天氣變化情況,避免突然下雨影響澆筑混凝土。
            3、 陰天砼施工時已入模振搗成型后的混凝土要及時覆蓋,防止突然遇雨受雨水沖淋。
            4、 合模后如不能及時澆筑混凝土?xí)r,要在適當位置預留排泄孔,防止突然襲擊下雨模板內積水。
            5、 在澆筑混凝土?xí)r如突然遇雨,小雨不停,大雨搭設防雨棚或臨時施工縫方可收口,雨后繼續施工時要對施工縫進行處理后再澆筑。
            6、 雨期施工期間要加強防風緊固措施。
            7、 所有施工機械采取相應防漏電措施。

            十一、安全措施
            1、 進入施工現場要正確系戴安全帽,高空作業正確系安全帶。
            2、 泵送設備放置離基坑邊緣必需保持一定距離。
            3、 振搗及拉線人員必須穿膠鞋戴絕緣手套,以防觸電。
            4、 混凝土振搗器使用安全要求
            4-1、作業前,檢查電源線路有無破損漏電處,漏電保護裝置是否靈活可靠,機具各部位是否連接可靠,旋轉方向正確。
            4-2、振搗器不得放在初凝的混凝土、樓板、腳手架、道路和干硬的地面上進行試振。如檢修或作業間斷時必須切斷電源。
            4-3、振搗器保持清潔,不得有混凝土粘結在電動機外殼上妨礙散熱。
            4-4、作業轉移時,電動機的電源線必須保持有足夠的長度和松度,嚴禁用電源線拖拉振搗器。
            4-5、作業后,必須切斷電源,做好清洗、保養工作。振搗器放在干燥處,并有防雨措施。

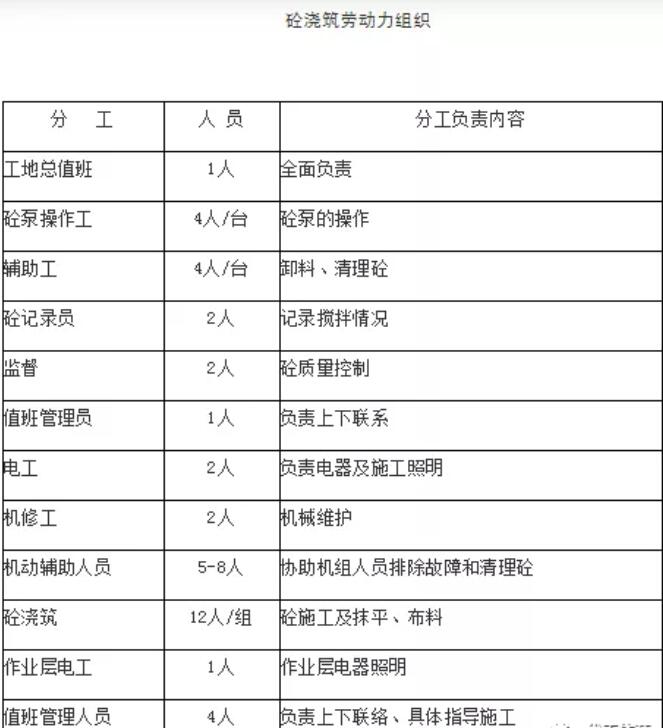

            十二、砼澆筑勞動力組織
